一、教学实训综合楼
1.东楼:(A-21)-(A-28)轴一层框架柱钢筋绑扎完成50%。

上图为:教学综合实训楼东楼柱钢筋绑扎

2.西楼:(A-59)-(A-79)轴1:6水泥土垫层完成1100m。

上图为:教学综合实训楼西楼水泥土垫层
3.南楼:(A-1)-(A-19)轴1:6水泥土垫层完成1625m³。

4.东楼:(A-21)-(A-28)轴短柱混凝土浇筑完成。
上图为:教学综合实训楼东楼短柱混凝土浇筑
5. 东楼、北楼:(A-29)-(A-29)轴基础混凝土浇筑完成。
上图为:教学综合实训楼北楼基础混凝土浇筑
6. 北楼:(A-55)-(A-59)轴短柱模板支设完成。

上图为:教学综合实训楼北楼短柱模板支设
二、学生公寓、食堂、地下车库
1.2#宿舍楼:房心土回填房心土回填1200m。

上图为:学生公寓2号宿舍楼房心土回填夯实
2.2#宿舍楼北侧圈梁模板安装,砌砖圈梁东南侧轴混凝土浇筑完成,施工便道硬化混凝土浇筑完成。

上图为:学生公寓2号宿舍楼施工便道硬化

3.1#宿舍楼:房心土回填1700m³。

上图为:学生公寓1号宿舍楼房心土回填
4.1#宿舍楼:北侧阳台地沟板模板安装,砌阳台砖。

上图为:学生公寓1号宿舍楼北侧阳台地沟板模板安装

5.3#宿舍楼:本周水泥土垫层回填320方。
上图为:学生公寓3号宿舍楼水泥土垫层回填
6.地下车库:马道南侧北侧完成喷射混凝土。
上图为:地下车库马道南侧北侧完成喷射混凝土

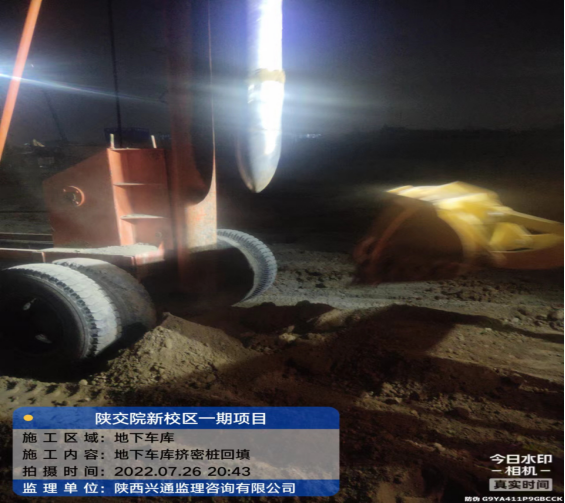

7.水泥土挤密桩:地下车库设计8642根,完成8642根,剩余0根。
上图为:地下车库水泥土挤密桩
