一、教学实训综合楼
1、东楼:绑扎基础钢筋;
上图为:教学实训综合楼东楼:绑扎基础钢筋
2、北楼:一层满堂架搭设。

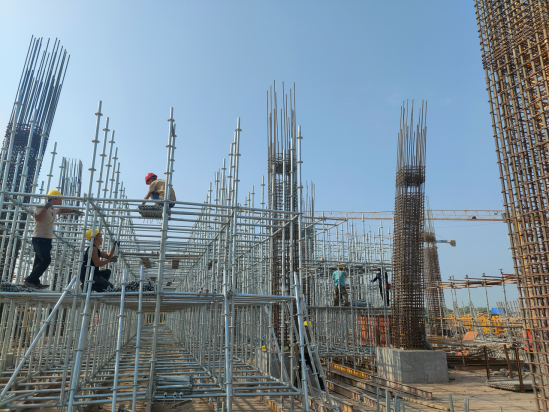

上图为:教学实训综合楼北楼:一层满堂架搭设。
3、西楼:一层满堂架搭设及柱子钢筋绑扎。

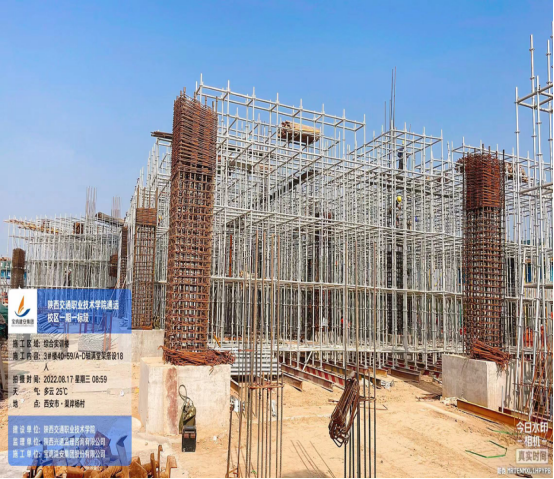

上图为:教学实训综合楼西楼一层柱子钢筋绑扎

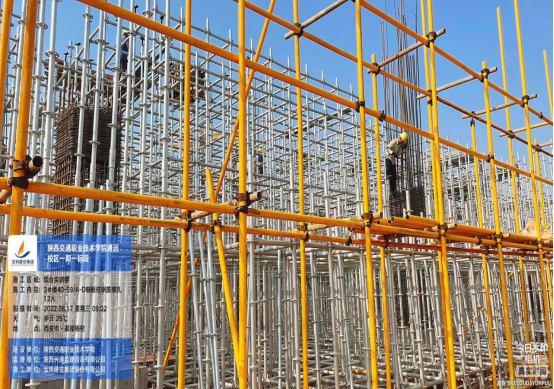

上图为:教学实训综合楼西楼一层满堂架搭设
4、南楼:基础钢筋绑扎。
上图为:教学实训综合楼南楼基础钢筋绑扎
二、学生公寓、食堂、地下车库
1、1#宿舍楼:北单元拆地沟底板及侧墙模板;南单元轴支阳台模板、墙柱模板,安装套管。
2、2#宿舍楼:北单元轴搭内架、封楼板模板,搭外架,绑扎钢筋,安装线盒;南单元轴拆墙柱模板、阳台板模板、绑扎楼板钢筋,混凝土养护,搭外架。

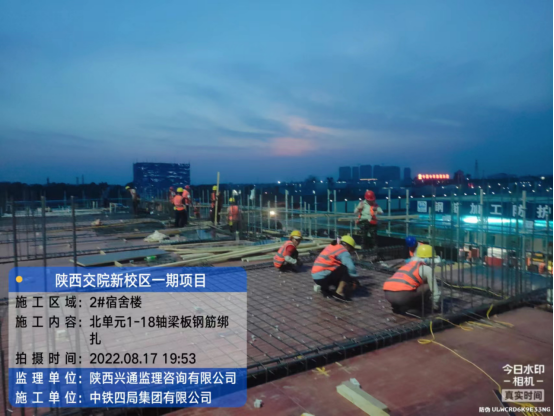

上图为:学生公寓2号北单元梁板钢筋绑扎

上图为:学生公寓2号北单元照明弱点插座安装

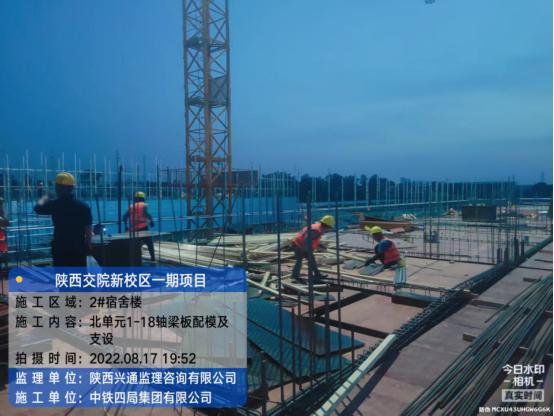

上图为:学生公寓2号北单元梁板配模及支设

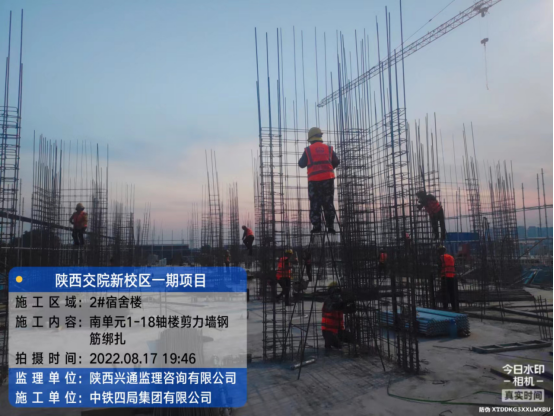

上图为:学生公寓2号南单元楼剪力墙钢筋绑扎

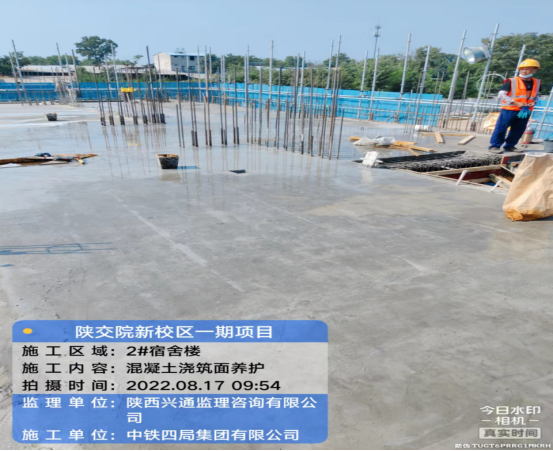

上图为:学生公寓2号混凝土浇筑面养护
3、食堂南侧外架垫层浇筑28.5方,累计28.5方,房心土回填方393方

上图为:二标食堂房心回填杂物清理
4、锅炉房土方开挖0方,累计7300方
5、3#学生宿舍:南侧基础钢筋绑扎

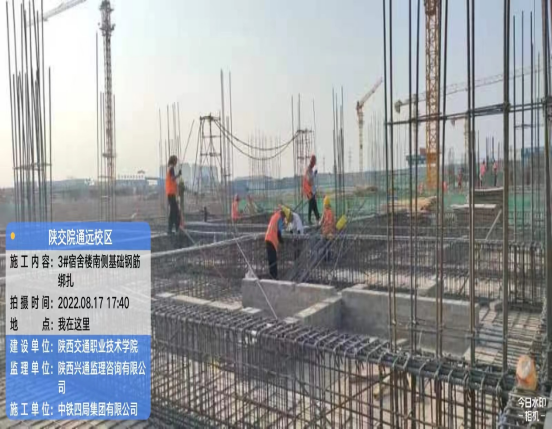

上图为:学生公寓3号南侧基础钢筋绑扎

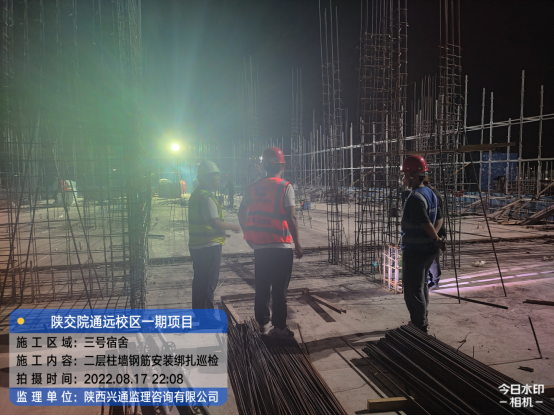

上图为:学生公寓3号二层柱墙钢筋安装绑扎
6、地下车库灰土换填200方,累计6325方,垫层土方开挖200方,累计6525方,北侧垫层浇筑,完成232方

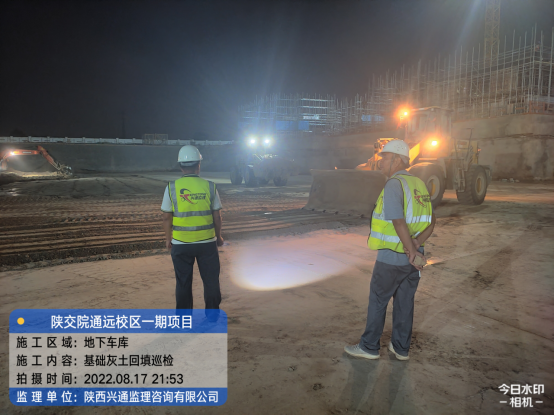

上图为:地下车库基础灰土回填

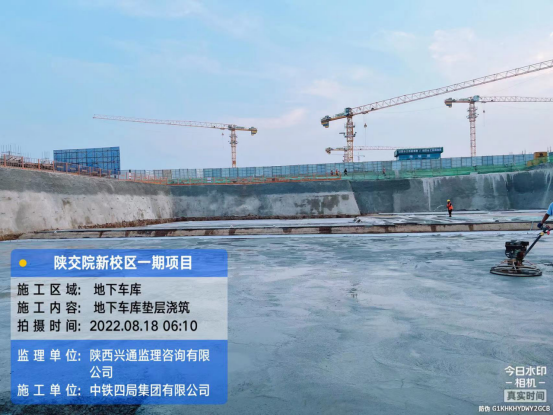

上图为:地下车库垫层浇筑
7、水泥土挤密桩:看台设计3112根,日完成168根,开累完成2783根,总累计完成27547根,剩余329根
