2022年9月3日通远校区一期项目工作进展
日期:2022-09-04      作者:      来源:      点击数:

一、教学实训综合楼

1.东楼:支设一层顶板,绑扎一层板钢筋。

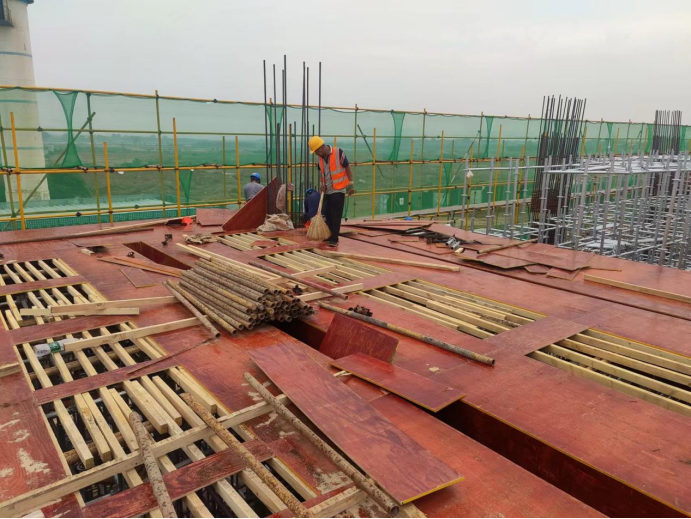

上图为:教学实训综合楼东楼支设一层顶板

2.西楼浇筑A70-A79轴基础混凝土、支设A60-A69轴短柱模板,短柱混凝土浇筑。

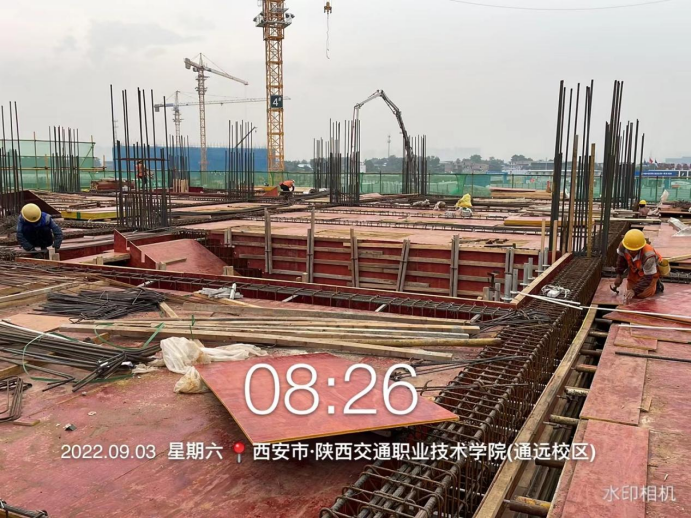

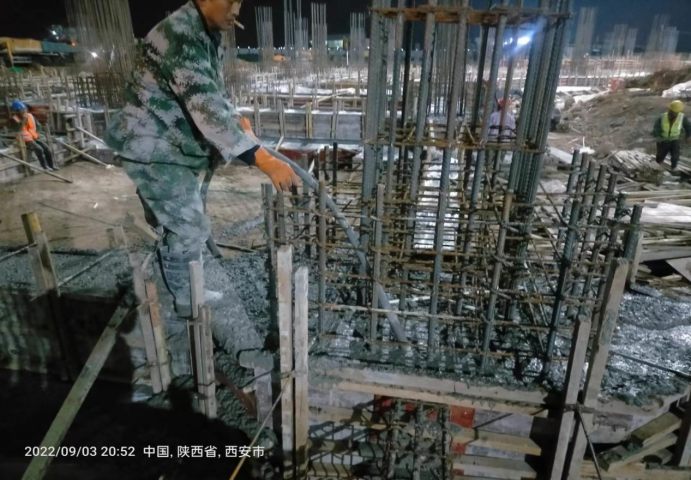

上图为:教学实训综合楼西楼短柱混凝土浇筑

3.南楼:合梁模、校柱子模板、支设楼梯模板、绑扎梁钢筋。

上图为:教学实训综合楼南楼支设楼梯模板

4.北楼:合梁模、校柱子模板、支设楼梯模板、绑扎梁钢筋。

5教学实训综合楼报告大厅(B段):制作钢筋、钢筋网片绑扎、柱钢筋绑、梁钢筋绑扎、梁架搭设、梁底板铺设、梁标高测试。

上图为:教学实训综合楼报告大厅(B段)钢筋网片绑扎、

柱钢筋绑扎、梁钢筋绑扎

二、学生公寓、食堂、地下车库

1.2#宿舍楼:南侧10.75-14.35)标高处支设楼板、楼梯及阳台模板,绑扎四层梁、底板钢筋水电线盒预埋搭外架混凝土养护

北侧7.15-10.75)标高处支设墙柱及楼板模板拆三楼模板混凝土养护、连廊支设楼板模板水电线盒定位。

上图为:学生公寓2号楼南侧四层顶板钢筋绑扎

2.1#宿舍楼:北侧墙柱模板安装\南侧圈梁及构造柱拆模,地沟盖板安装北侧外架垫层浇筑混凝土。

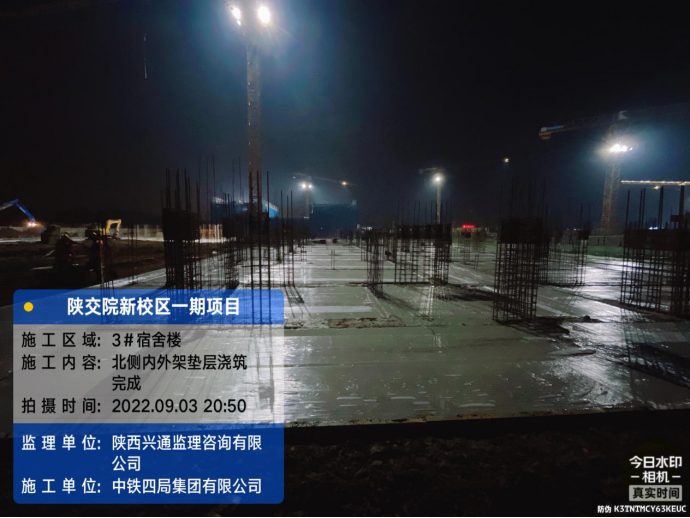

3.3#宿舍楼:北侧内外架垫层基础整平及浇筑混凝土、南侧基础回填。

上图为:学生公寓3号宿舍楼北侧外架垫层混凝土浇筑

4.锅炉房K-H )段、(H-I)段注浆喷锚边网第二层土方开挖400

5.食堂:北侧地沟垫层浇筑混凝土、北侧墙体砌筑构造柱钢筋绑扎。

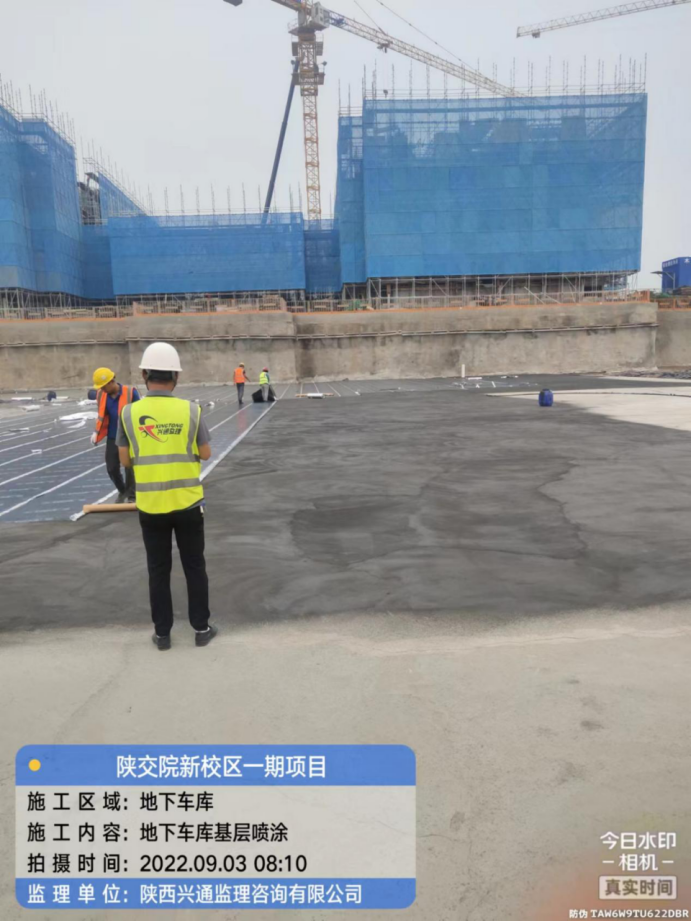

6.地下车库:降板侧边砂浆抹面。

上图为:地下车库基层喷涂
