根据通远校区一期项目进展,按照计划完成近期相关工程任务。现将本周主要工作完成情况汇报如下:
一、宝鸡建安(一标段)
1.教学实训综合楼(南楼):砌砖:200方,下挂板砼浇筑:300m,构造柱钢筋绑扎:240m。

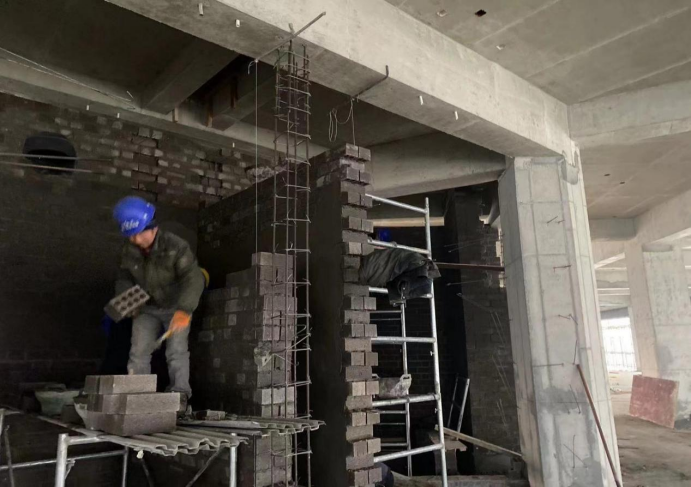

上图为:教学实训综合楼南楼构造柱钢筋绑扎
2.教学实训综合楼(东楼):砌砖:100方,构造柱钢筋绑扎:350m,构造柱钢筋绑扎:350m,下挂节点拆模:420㎡。

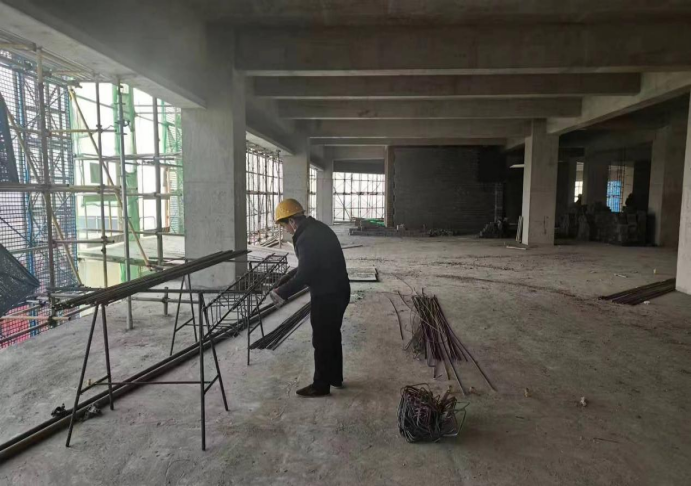

上图为:教学实训综合楼东楼墙体砌砖
上图为:教学实训综合楼东楼构造柱支模,下挂节点拆模
3.教学实训综合楼(北楼):砌砖:120方,地沟砌墙15方,一层圈梁钢筋绑扎:100m,构造柱钢筋绑扎:400m。

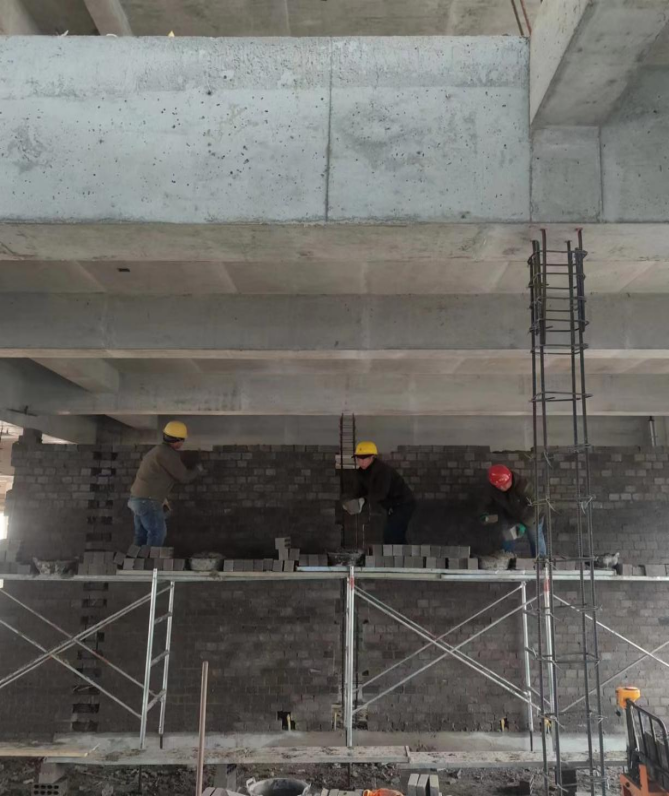

上图为:教学实训综合楼北楼墙体砌砖,,构造钢筋绑扎
4.教学实训综合楼(西楼):砌砖:160方,卫生间反坎支模:200m,构造柱钢筋绑扎:300m,下挂节点拆模:300㎡,一层圈梁模板支设:300m,一层圈梁砼浇筑:300m。
上图为:教学实训综合楼西楼墙体砌砖,一层圈梁模板支设
上图为:教学实训综合楼西楼一层圈梁砼浇筑,下挂板模板拆模
二、中铁四局(二标段)
1.学生公寓1号楼:北单元二层构造柱混凝土浇筑4方,五、六层及墙体砌筑,转运砌块,五层挑板混凝土浇筑。南单元一层构造柱混凝土浇筑,二、三层外墙砌筑,五、六层墙体砌筑,转运砌块,屋面排气管安装,外架拆除。连廊五层墙体砌筑,二、三层挑板混凝土浇筑。

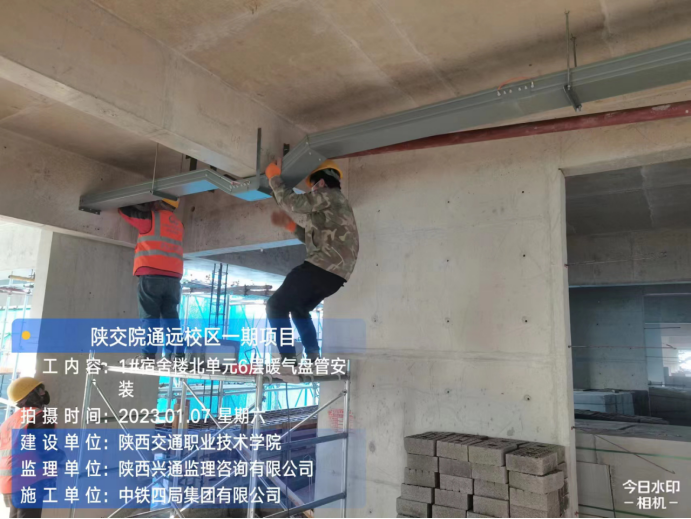

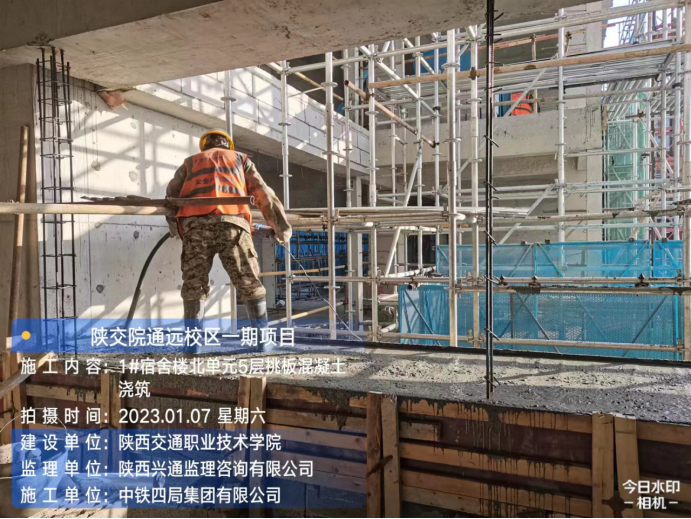

上图为:学生公寓1号楼南段六层暖气盘安装
上图为:学生公寓1号楼南段五层挑板混凝土浇筑,六层墙体砌筑
2.学生公寓2号楼:南单元六层墙体砌筑,运砖,安装强弱电箱,地沟模板堵头,地沟浇筑;北单元安装强弱电箱,配管,清理外架材料,清理砌体垃圾。

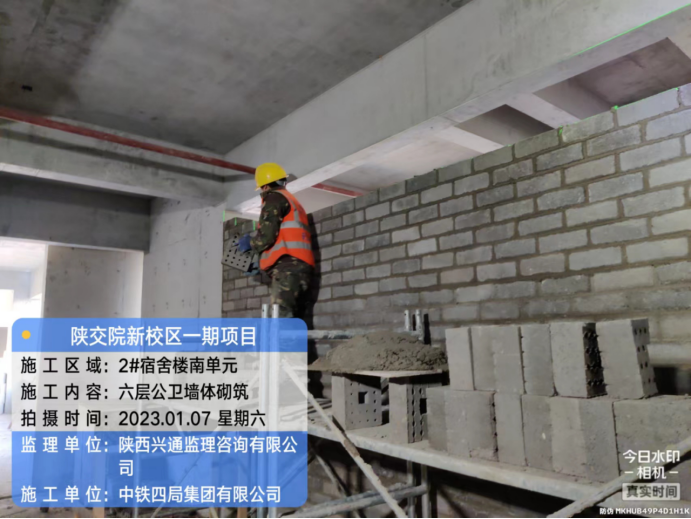

上图为:学生公寓2号楼北段六层公卫墙体砌筑

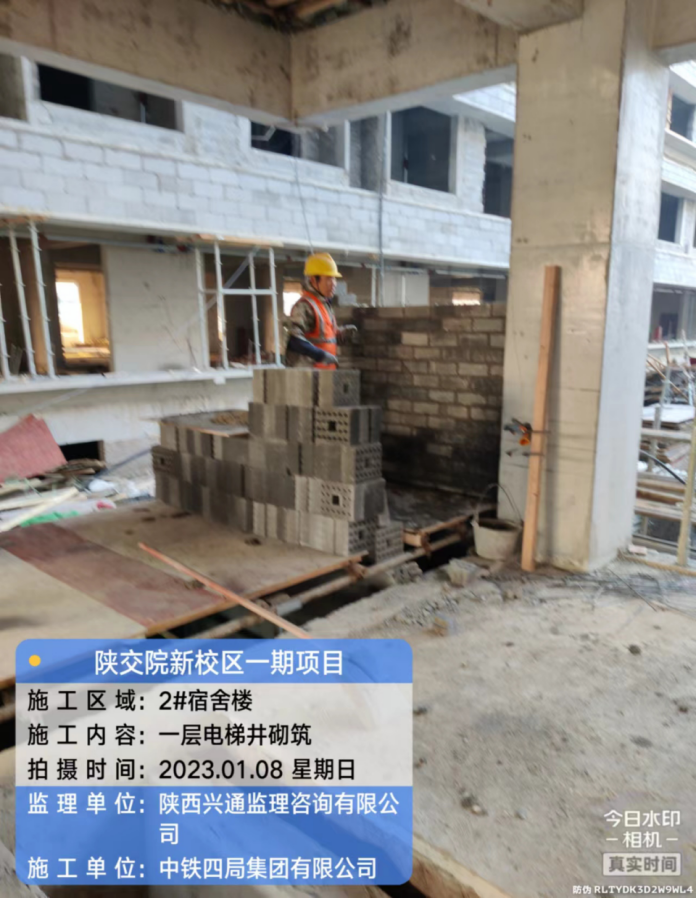

上图为:学生公寓2号楼一层电梯井砌筑

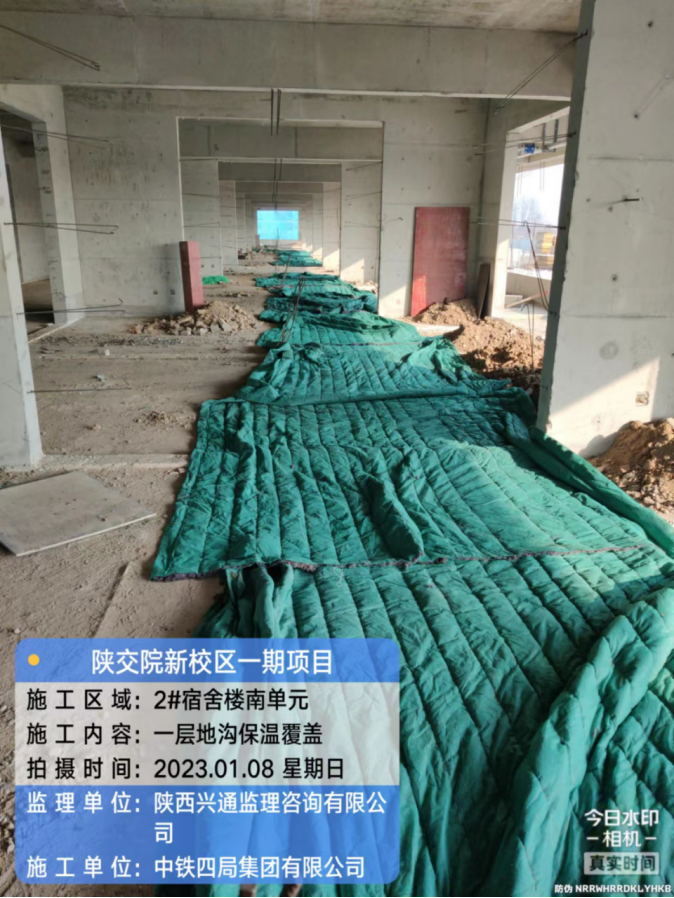

上图为:学生公寓2号楼一层地沟保温覆盖
3.学生公寓3号楼:北单元四、五、六层砌体砌筑,六层砌体材料倒运;南单三、四,五、六层砌体砌筑,六层砌体材料倒运。

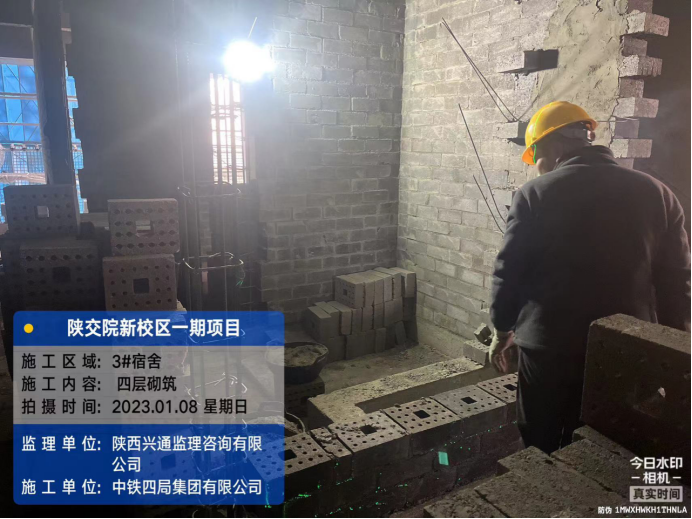

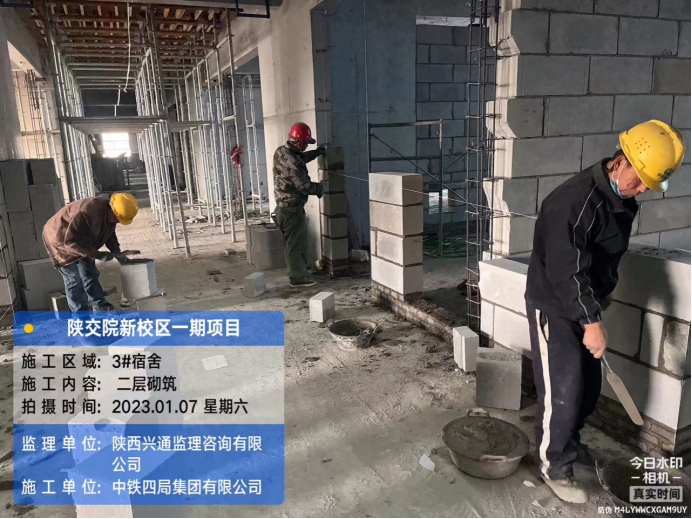

上图为:学生公寓3号楼二层砌筑

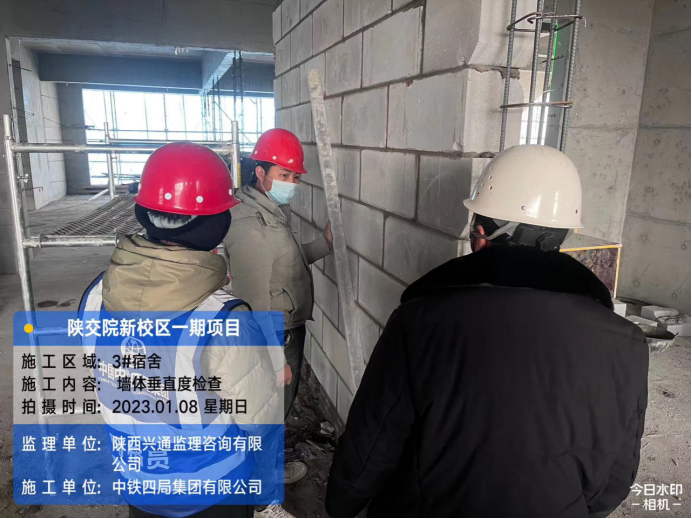

上图为:学生公寓3号楼四层砌筑,墙体垂直度检查
4.学生食堂:二层构造柱钢筋植筋。
5.锅 炉 房:砂浆材料转运,实心砖砌筑。

6.看 台:直梁钢筋焊接,南侧钢筋绑扎,板筋绑扎,材料转运,外架抛撑支设,斜梁钢筋绑扎,支模,女儿墙绑扎,混凝土浇筑。

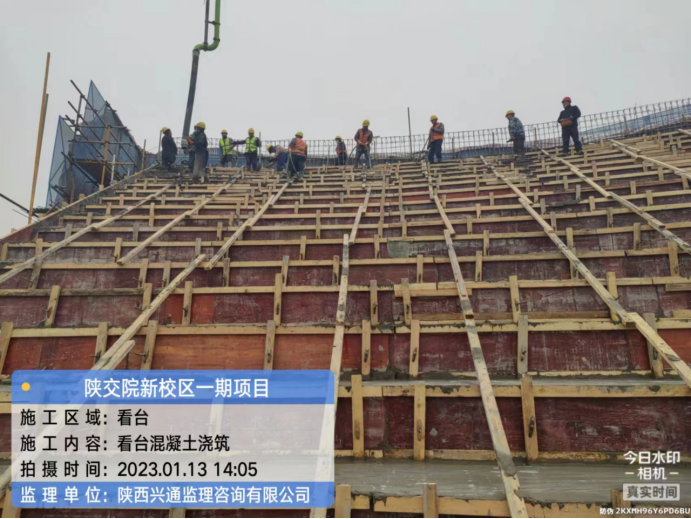

上图为:看台混凝土浇筑

7.地下车库:北侧外墙打磨、后浇带凿毛;南侧整理材料、第三段西侧筏板浇筑,垃圾清理。

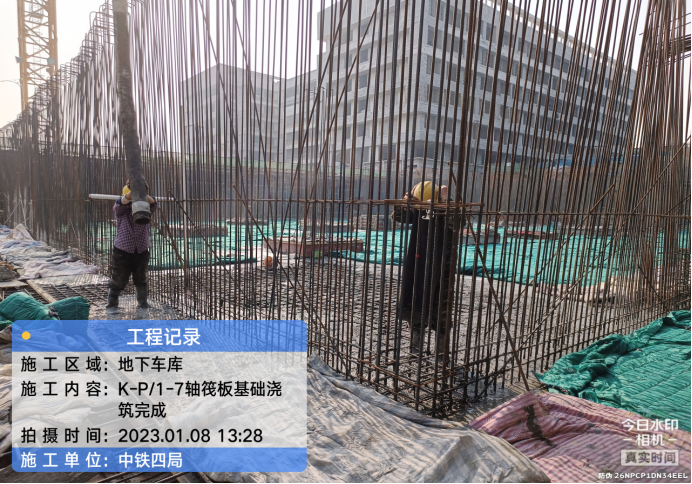

上图为:地下车库kp/1-7轴筏板基础浇筑完成
