一、教学实训综合楼

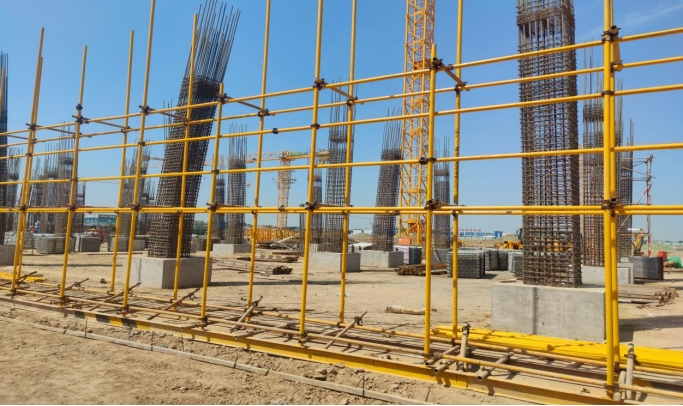

1.东楼:A29-A35轴一层柱钢筋绑扎、东侧外架搭设。

上图为:教学实训综合楼东楼钢筋绑扎

上图为:教学实训综合楼东楼外架搭设
2.教学实训综合楼报告大厅(B段):1:6水泥土垫层(第三层)摊铺压实。

上图为:教学实训综合楼报告大厅(B段1:6水泥土垫层摊铺压实
3.南楼:绑扎基础钢筋。

上图为:教学实训综合楼南楼绑扎基础钢筋
4.西楼:绑扎基础钢筋。

上图为:教学实训综合楼西楼绑扎基础钢筋
二、学生公寓、食堂、地下车库
1.2#宿舍楼:北侧基础路面混凝土浇筑11m³、北单元墙柱模板已配95%、南北单元外围外架垫层已完、南北单元外围外架垫层已完。

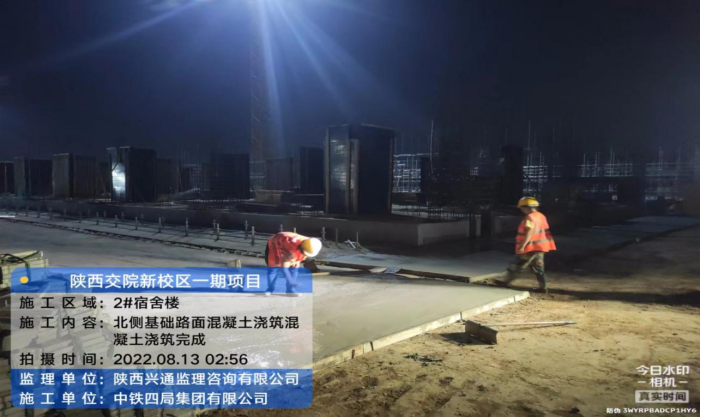

上图为:学生公寓2号楼北侧基础路面混凝土浇筑

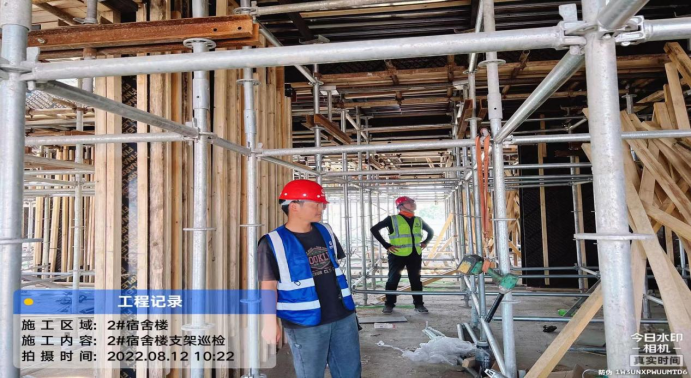

上图为:学生公寓2号楼支架巡检

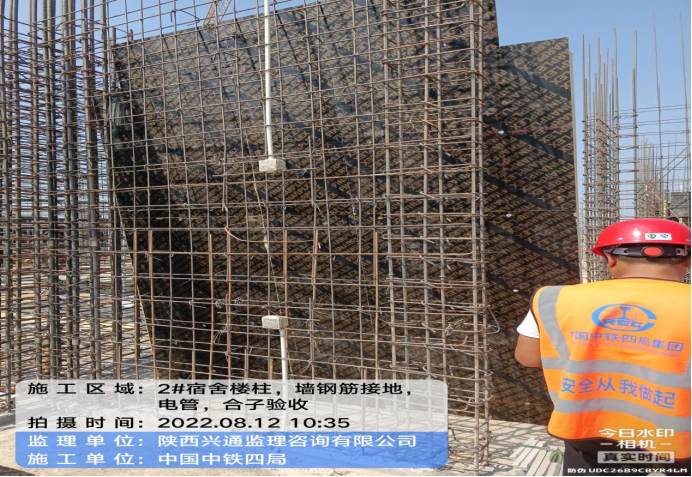

上图为:学生公寓2号楼钢筋接地、电管、合子验收
2.1#宿舍楼:支设北段地沟,加固南段-1.5米至-0.05米墙柱及搭设阳台架体、加固-1.5米至-0.05米墙柱及配阳台梁底、梁膀、拆北段公共浴室模板及支设南段公共浴室、配连廊模板及加固、绑扎北段地沟钢筋、砌南段北边阳台砖胎膜及后浇带。

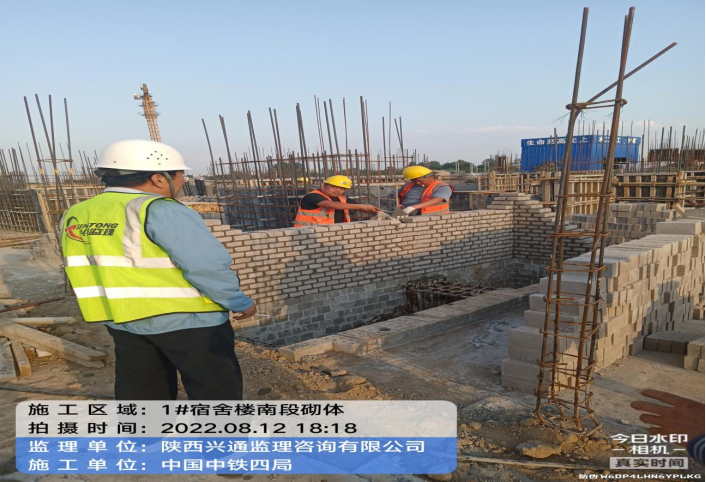

上图为:学生公寓1号楼南段砌体
3. 食堂:北侧独立基础与基础梁浇筑20%。

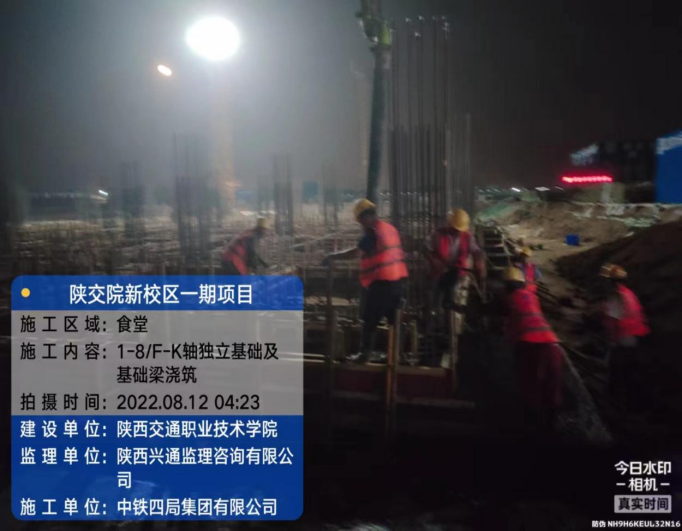

上图为:学生食堂基础梁混凝土浇筑
4.地下车库:换填开挖170m³。

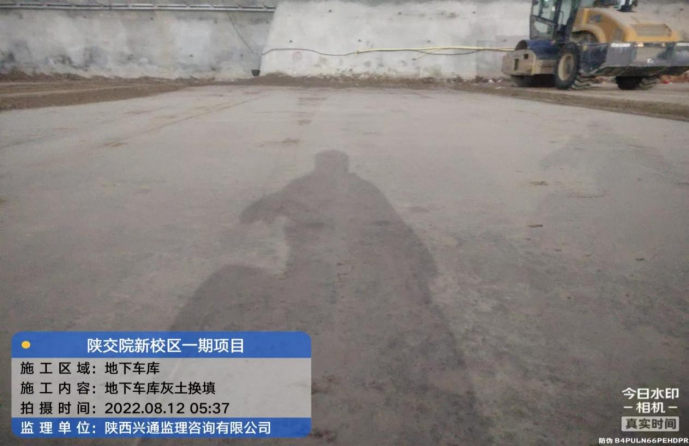

上图为:地下车库灰土换填
5.水泥土挤密桩:看台设计3112根,日完成203根。
