一、教学实训综合楼
1.东楼:A21-A35轴一层柱钢筋绑扎完成、一层满堂架开始搭设完成40%。、外架搭设完成40%。

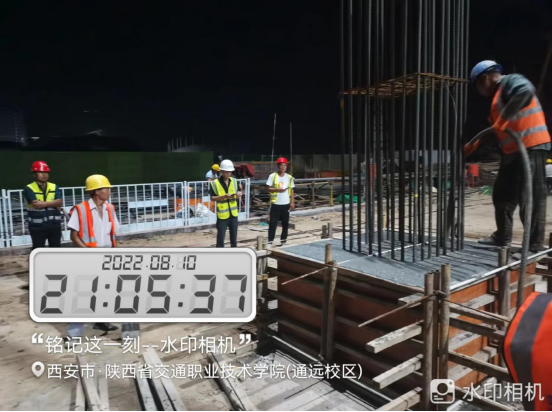

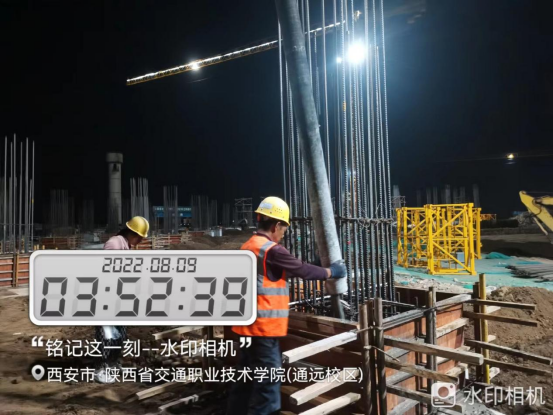

上图为:教学实训综合楼东楼钢筋绑扎

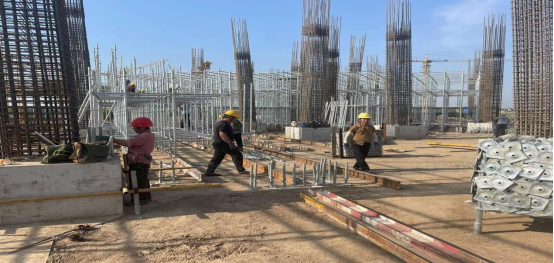

上图为:教学实训综合楼东楼一层满堂架搭设
2.北楼:基础房心土回填完成、短柱混凝土浇筑完成、一层满堂架完成30%。
上图为:教学实训综合楼北楼基础房心土回填
上图为:教学实训综合楼北楼短柱混凝土浇筑
3.南楼:基础混凝土垫层浇筑完成、基础钢筋绑扎完成30%。
上图为:教学实训综合楼南楼垫层混凝土浇筑
上图为:教学实训综合楼南楼基础钢筋绑扎
4.西楼:基础混凝土垫层浇筑完成、基础钢筋绑扎完成20%。
上图为:教学实训综合楼西楼基础垫层混凝土浇筑
上图为:教学实训综合楼西楼基础钢筋绑扎
5. 报告大厅(B段楼):1:6水泥土垫层(第一层、第二层、第三层)摊铺压实。

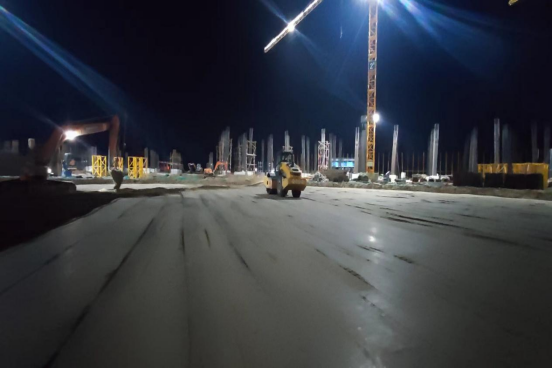

上图为:教学实训综合楼报告大厅1:6水泥土垫层摊铺

上图为:教学实训综合楼报告大厅1:6水泥土垫层压实
二、学生公寓、食堂、地下车库
1.2#宿舍楼:北单元搭内架,封墙柱模板、南单元加固墙柱模板、支楼板模板,绑扎楼板钢筋、预埋水电线盒。。

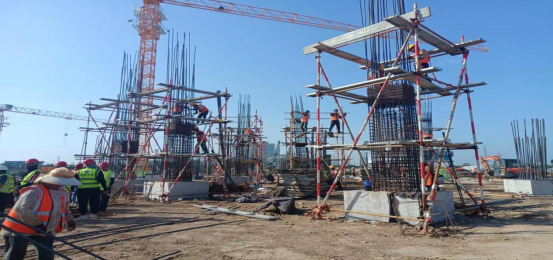

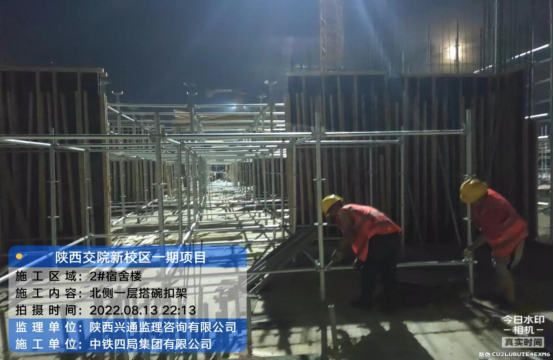

上图为:学生公寓2号楼北侧一层塔碗扣架

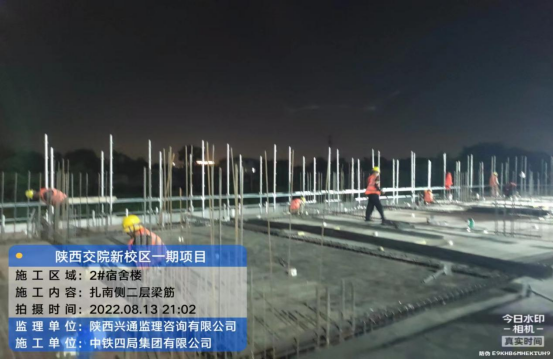

上图为:学生公寓2号扎南侧二层梁筋
2.1#宿舍楼:支北单元地沟模板,支南单元阳台模板。

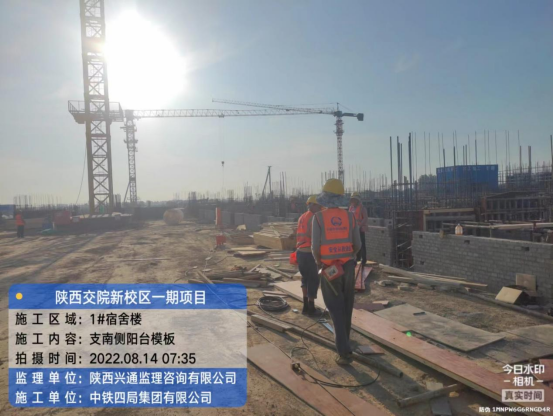

上图为:学生公寓1号楼支南侧阳台模板
上图为:学生公寓1号楼支北侧地沟模板

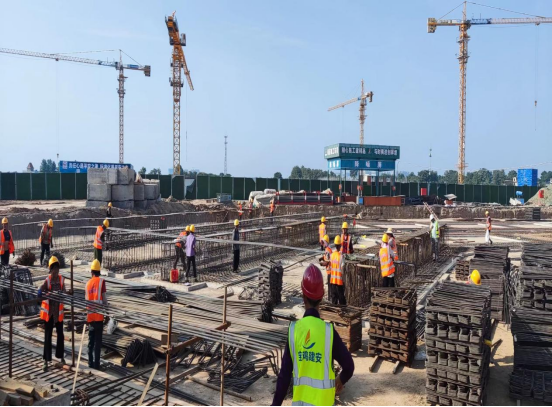

3.食堂:基础回填周完成280m³、北侧独立基础及基础梁混凝土浇筑设计480m³。

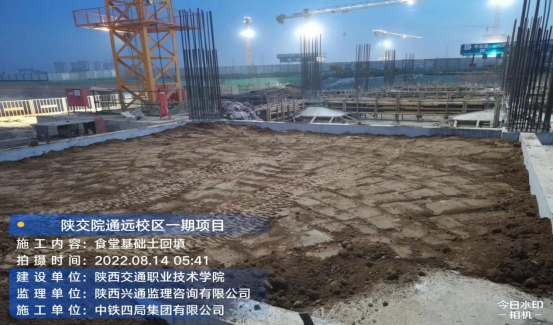

上图为:学生食堂基础土回填
4.3#宿舍楼:南侧垫层混凝土浇筑设计246m³、灰土换填周完成3060m³、北侧基础钢筋绑扎。

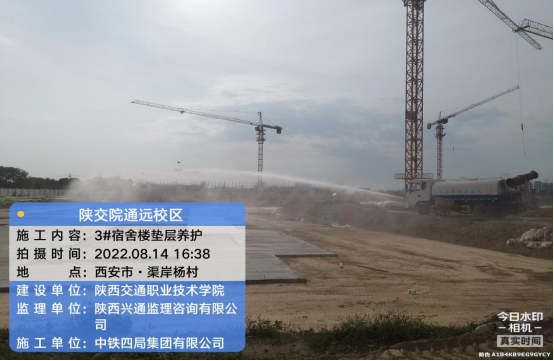

上图为:学生公寓3号楼垫层养护
上图为:学生公寓3号楼垫层浇筑混凝土
5.地下车库:换填开挖周完成5750m³、坡面面层喷射混凝土300m³、水沟完成24m³、集水井开挖8.16m³。

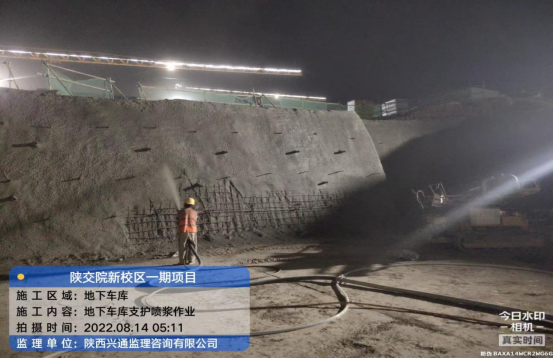

上图为:地下车库支护喷浆作业
6.水泥土挤密桩:看台设计3112根,周完成479根根,剩余1099根。

上图为:看台挤密桩回填

7.锅炉房:开挖800m³。

上图为:锅炉房土方开挖
