2022年8月21日通远校区一期项目工作进展
日期:2022-08-22      作者:      来源:      点击数:

 一、教学实训综合楼

1.东楼:一层满堂架搭设,一层梁底板铺设。

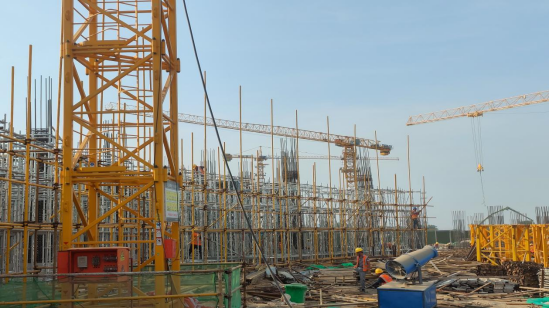

上图为:教学实训综合楼东楼层满堂架及外架搭设

上图为:教学实训综合楼东楼层满堂架及外架搭设

2. 西楼基础钢筋绑扎,基础模板支设。

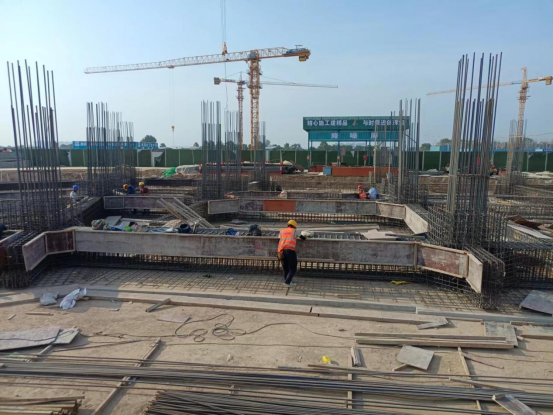

上图为:教学实训综合楼西楼基础钢筋绑扎

3.南楼:绑扎基础钢筋,支设基础模板。

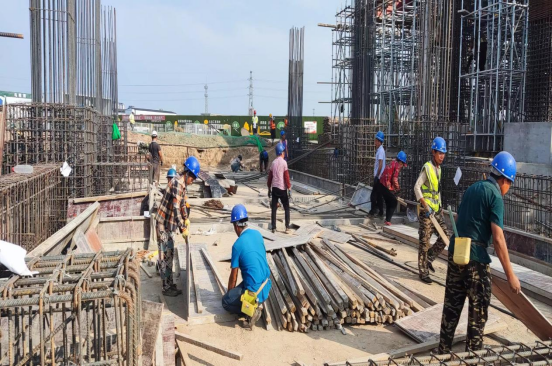

上图为:教学实训综合楼南楼绑扎基础钢筋

4.北楼:一层满堂架搭设,一层梁底板铺设,一层外架搭设。

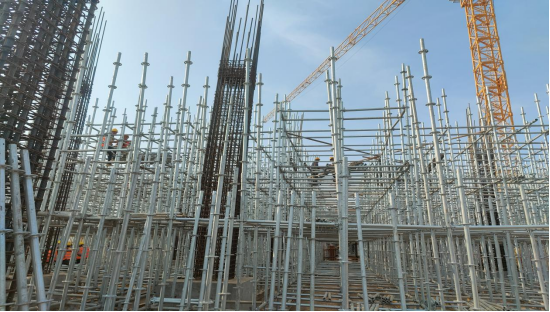

上图为:教学实训综合楼北楼一层满堂架及外架搭设

5.教学实训综合楼报告大厅(B段):基础混凝土浇筑。基础混凝土垫层模板拆除。

上图为:教学实训综合楼报告大厅(B段)基础垫层混凝土浇筑

二、学生公寓、食堂、地下车库

1.2#宿舍楼:A-G1-18)轴搭外架、支设二层阳台模板、绑扎梁楼板钢筋,、埋水电线盒、(G-R1-18)轴绑扎墙柱钢筋、预埋水电线盒、搭外架、拆一楼墙柱模板、支设二楼墙柱模板。

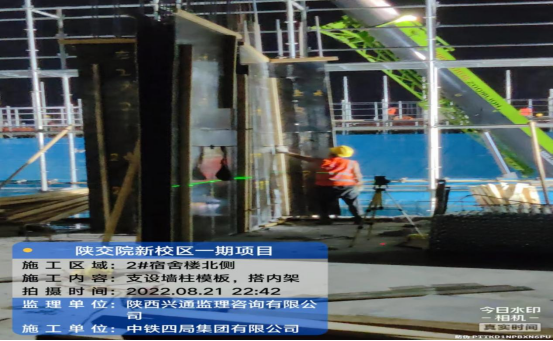

上图为:学生公寓二号楼北单元支设墙柱模板

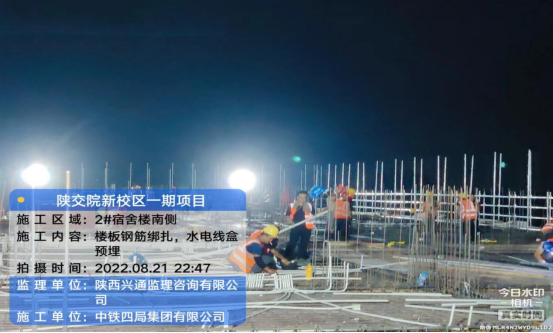

上图为:学生公寓二号楼南侧楼板钢筋绑扎、水电线盒预埋

2.1#宿舍楼:(A-K/1-18)轴绑扎地沟钢筋、支设地沟模板、养护、R/1-18)轴支设圈梁模板。(R-K/1-18)轴构造柱及圈梁混凝土浇筑19方,(D-F/15-17)轴公卫墙柱及梁板混凝土浇筑20方。

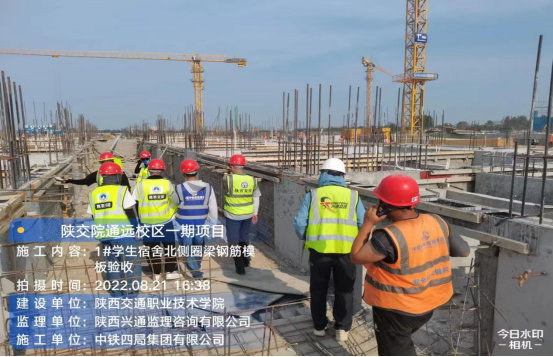

上图为:学生公寓1号宿舍楼北测圈梁钢筋模板验收

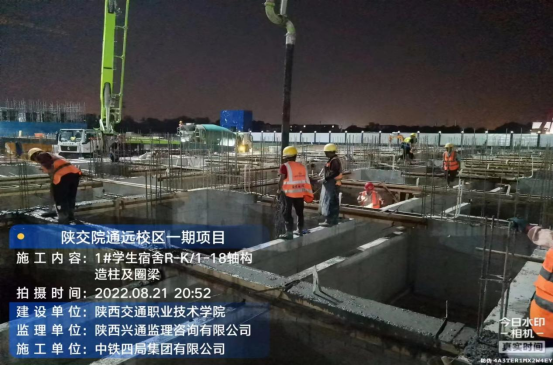

上图为:学生公寓1号宿舍楼(R-K/1-18)轴构造柱及圈梁混凝土浇筑

3.3#宿舍楼:北侧基础钢筋绑扎完成,南侧基础钢筋绑扎完成90%

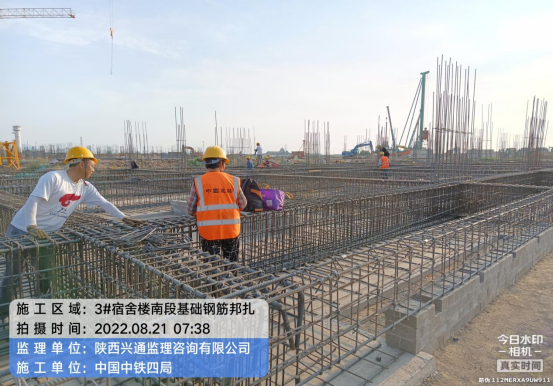

上图为:学生公寓3号宿舍楼基础钢筋绑扎

4.锅炉房第一层土方开挖、刷坡完成。

5.地下车库:E-J/1-13轴基础垫层浇筑217方。

上图为:地下车库E-J/1-13轴基础垫层浇筑

6.食堂:1-8/A-E轴墙柱封模。
