2022年8月22日通远校区一期项目工作进展
日期:2022-08-23      作者:      来源:      点击数:

一、教学实训综合楼

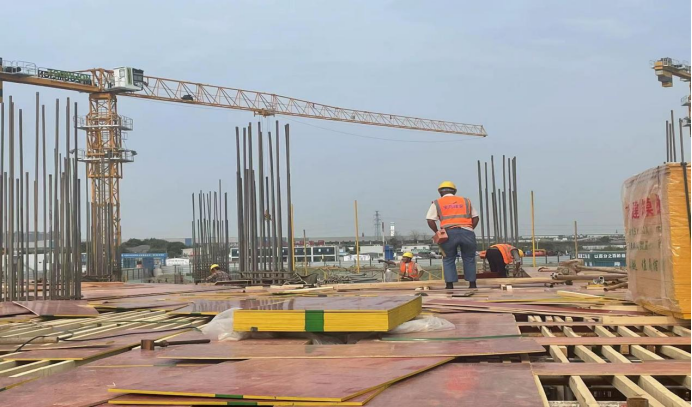

1.东楼:一层满堂架搭设,一层梁底板铺设。

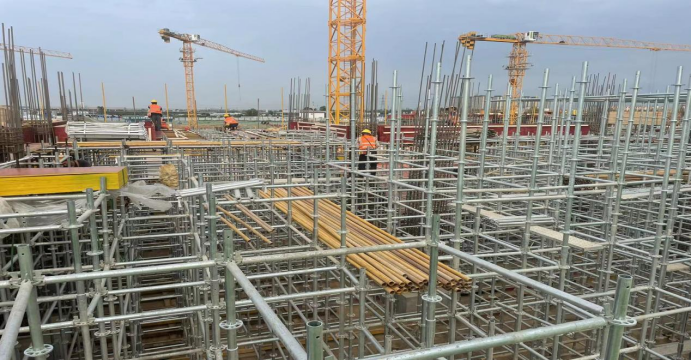

上图为:教学实训综合楼东楼层满堂架

上图为:教学实训综合楼东楼层梁底板铺设

2. 西楼基础钢筋绑扎、基础模板支设、A60轴基础浇筑混凝土。

上图为:教学实训综合楼西楼基础钢筋绑扎、基础模板支设

3.南楼:绑扎基础钢筋、支设基础模板、浇筑A10-A20轴基础混凝土。

上图为:教学实训综合楼南楼绑扎基础钢筋、支设基础模板

4.北楼:一层梁底板铺设、一层外架搭设。

上图为:教学实训综合楼北楼一层外架搭设、梁底板铺设

5.教学实训综合楼报告大厅(B段):基础放线、基础混凝土垫层模板拆除。

上图为:教学实训综合楼报告大厅(B段)基础垫层混凝土浇筑

二、学生公寓、食堂、地下车库

1.2#宿舍楼:支设三层阳台、挑板模板、加固墙柱模板、绑扎梁、楼板钢筋、预埋水电线盒、北单元加固墙柱模板、支设三层楼板模板、搭外架、绑扎梁钢筋、养护二层楼板混凝土面。

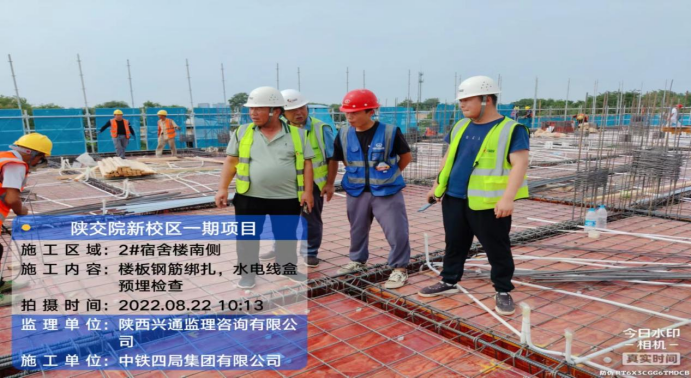

上图为:学生公寓二号楼南侧楼板钢筋板扎,水电线盒预埋检查

2.1#宿舍楼:A-G1-18)地沟钢筋绑扎,配置模板。(R-K1-18)轴养护圈梁混凝土面,拆模清理房心坑垃圾。(R-K1-18)轴房心土回填80方。

上图为:学生公寓1号宿舍楼房心土夯实回填

3.3#宿舍楼:南侧条形基础钢筋绑扎,北侧条形基础模板安装

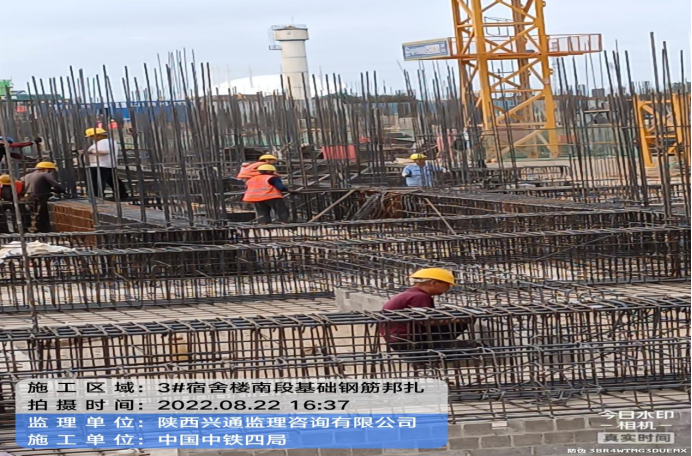

上图为:学生公寓3号宿舍楼基础钢筋绑扎

4.锅炉房第一层土钉墙支护完成60%

5.地下车库:排水沟浇筑46方。

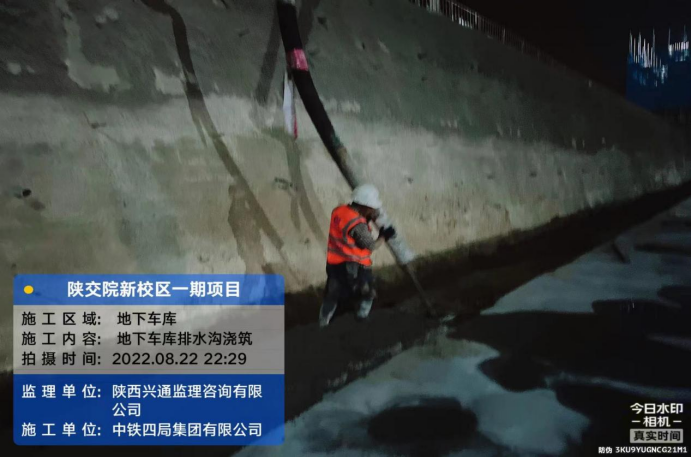

上图为:地下车库排水沟浇筑

6. 食堂:A-E/1-8轴框架柱钢筋绑扎,填充墙砌筑。

上图为:学生食堂钢筋验收
